高效推進,質量為先,項目建設穩扎穩打
“嘀嘀嘀~”

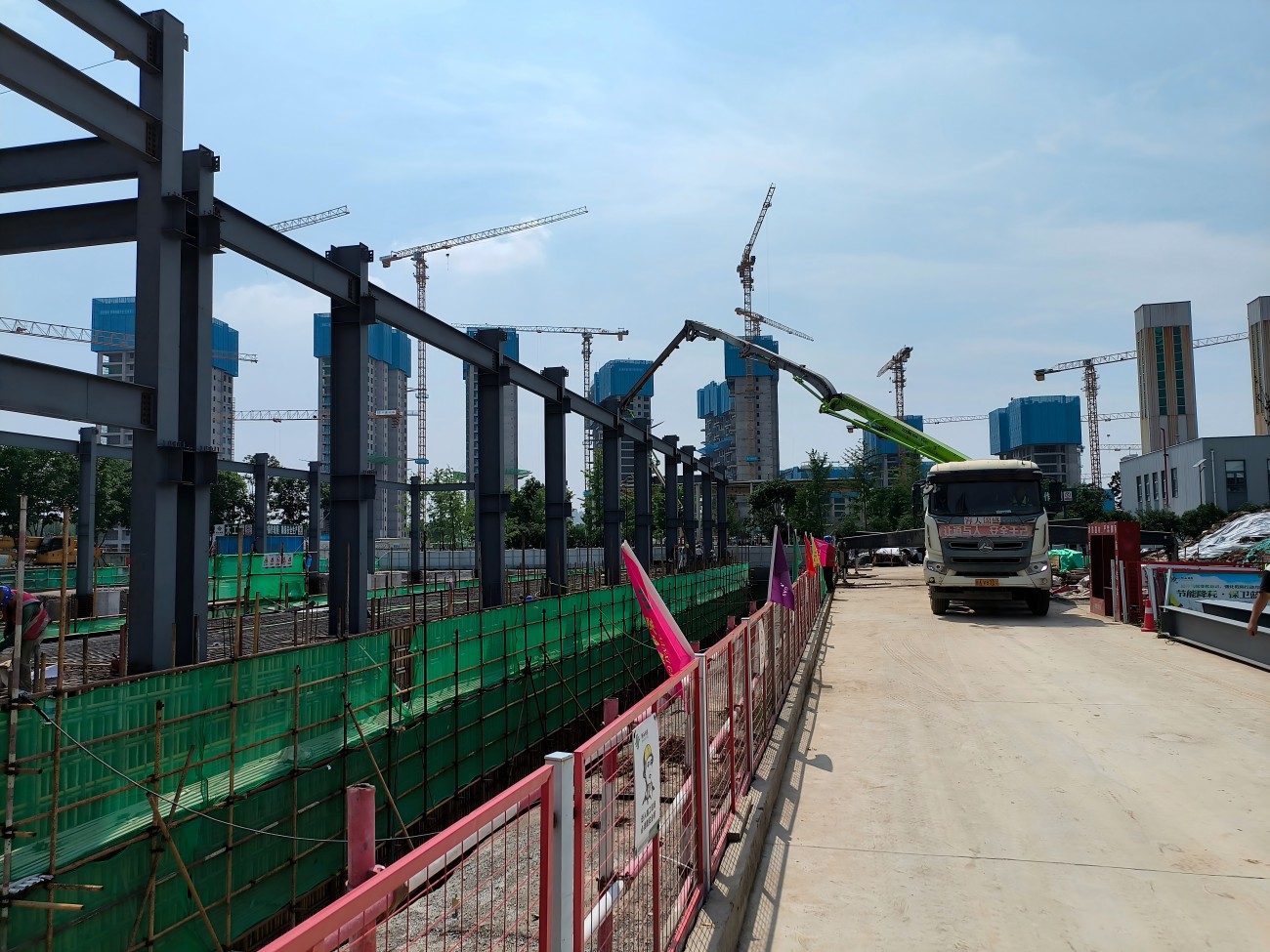

近日,隨著新港能源廠區一輛接一輛混凝土罐車的進進出出,西安國際港務區能源站工程鍋爐擴建項目一期(以下簡稱“鍋爐擴建項目”)地下室混凝土澆筑逐漸完成,隨后鋼結構鋼柱安裝完成,整個主生產用房的雛形已然呈現。
自5月初鍋爐擴建項目開工以來,新港能源與各參建單位統籌安排、合理規劃,兩個月以來已逐步完成主生產用房、檢修中心、循環水泵房的基坑開挖、水泥土墊層與基礎混凝土澆筑,主生產用房完成地下室混凝土澆筑和外墻防水等工程,連日來不斷克服酷暑與陰雨的雙重考驗,高效高質量完成建設任務。
在項目建設中,公司緊抓工程質量,建立完善的質量管理體系,明確崗位職責,定期檢查和評估,及時發現并糾正施工中的質量問題,防患于未然。在追求速度的同時,公司也十分注重施工安全,定期進行安全檢查和隱患排查,確保施工現場的安全環境始終處于受控狀態。質量和速度統一,發展和安全統籌,公司始終切實把項目建設往實里抓、向前面趕,為完成全年各項目標任務打牢基礎、提供保障。
目前在建項目除鍋爐擴建項目外,還包括供熱管網、換熱站項目,截至6月底,各項目均已完成“雙過半”。其中供熱管網項目完成2.1公里供熱管道敷設,完成年度目標的70%。5個換熱站安裝完成,完成年供暖目標50%。
下一步,公司將采取更為精細化的管理策略,進一步細化項目任務,優化流程,減少冗余,高效推進項目進度,持續加強質量監控,優化資源配置,保證全年項目建設安全高質量完成。
